Документування ризиків проєкту
У минулій статті було оформлено бюджет проєкту, а тепер ми розберемося, як документувати ризики проєкту, тобто. всі його невизначеності та непередбачувані ситуації. Для цього нам знадобляться всі вже створені плани проєкту.
Підписуйтесь на групу PMDoc у Facebook, і обговорюйте з колегами питання документування проєктів |
| Мене звуть Анатолій Савін Я продовжую цикл статей і відео-уроків з управлінського документування проєктів. Перед тобою шоста стаття з цього циклу – “Документування ризиків проєкту”. |
Документування ризиків проєкту – це окремий випадок планування підходів до управління ризиками та різних дій із реагування на ризики. Нагадаю, що загальне управління проєктами я намагаюся виносити за рамки цього циклу статей, і описую тільки склад і правила заповнення документів для управління проєктами.
Вигадай ризики
Перше з чого варто почати документування ризиків – це з банального вигадування їх. Збери всіх, кого можеш зібрати – представників замовника, спонсора, команду проєкту, топменеджерів, майбутніх користувачів продукту проєкту, експертів з ризиків, технічних фахівців, і попроси їх пофантазувати про ризики, що можуть статися в проєкті. Саме “пофантазувати”, тому що ризик – це просто ймовірнісна подія, яка може статися, а може й ні. Чистої води ворожіння!
Тому придумуємо і записуємо будь-які ризики, які можуть і не можуть статися. Навіть ризик, що на День Незалежності прилетять інопланетяни, а американці не зможуть, як зазвичай, врятувати весь світ… Жарт! Але в кожному жарті є тільки частка жарту… Головне під час вигадування ризиків не критикувати, не аналізувати, а фантазувати і фонтанувати думкою. Тоді група зможе виявити навіть ті ризики, які далеко не очевидні на початку проєкту і за які вже потім себе свариш – “знав би де соломку підстелити…”.

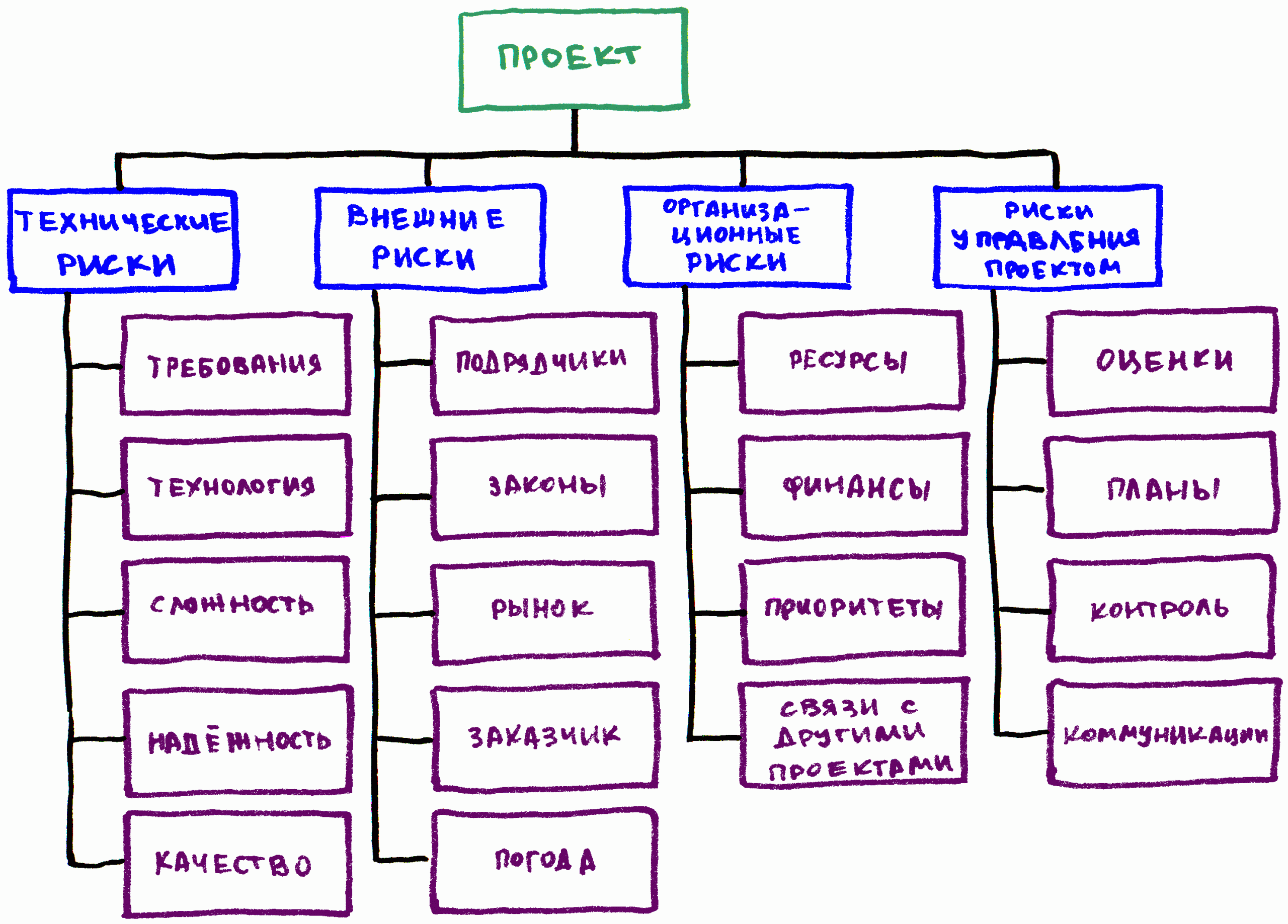

Для того, щоб легше вигадувати ризики, можна використовувати Ієрархічну структуру ризиків, на зразок цієї:

Це дасть змогу пробігтися по всіх типах ризиків і не випустити з уваги нічого важливого.
Усі придумані ризики акуратненько записуємо в табличку Реєстру ризиків, поки що заповнюючи тільки колонку “Назва ризику”, ну і, можливо, “Короткий опис”.
Шаблони документів для ідентифікації ризиків проєкту:
|
Якщо ви з колегами з проєктного цеху вигадали таким чином ризики, то їх може бути дуже багато, а грошей, ресурсів і часу на управління всіма цими ризиками в проєкті, ясна річ, немає. Тому потрібно вирішити, з якими ризиками ми працюватимемо, а з якими ні.
Виділи тільки важливе
Перше, що потрібно зробити з усім отриманим списком ризиків – це проставити основні параметри ризиків (і заповнити відповідні колонки Реєстру ризиків):
- Категорія ризику з Ієрархічної структури (малюнок вище).
- Причина виникнення ризику або його джерело.
- На якому етапі проєкту цей ризик може статися (бажано з прив’язкою до
WBS
). - Імовірність виникнення ризику.
- Наслідки для проєкту, якщо ризик відбудеться.
Два останні пункти найважливіші для подальшого відбору ризиків. Як розраховувати ймовірність і наслідки? Усе залежить від ступеня зрілості системи управління ризиками у твоїй компанії, але якщо вже ти читаєш цю книжку, то своя формальна процедура документування ризиків проєкту у вас у компанії, найімовірніше, відсутня. Тому пропоную, для початку, спростити до елементарного.
Отже, беремо тих самих експертів і разом із ними проставляємо ймовірність, як відносну величину зі списку: дуже висока (90%); висока (70%); середня (50%); низька (30%); дуже низька (10%).
Для наслідків потрібні відносні впливи ризику (якщо він раптом станеться) на різні характеристики проєкту: обсяги робіт, терміни, вартість і якість. Хорошу таблицю таких відносних впливів наводить PMBOK:
| Вибрати, який вплив на характеристики проєкту чинить ризик | |||||
|---|---|---|---|---|---|
| % | 5% | 10% | 20% | 40% | 80% |
| Зміст | Зміна змісту ледь помітна | Впливу піддаються незначні області вмісту | Впливу піддаються значні області вмісту | Скорочення змісту неприйнятне для спонсора/замовника | Кінцевий результат практично марний |
| Терміни | Незначне збільшення термінів | Збільшення термінів <5% | Збільшення термінів на 5-10% | Збільшення термінів на 10-20% | Збільшення термінів >20% |
| Вартість | Незначне збільшення вартості | Збільшення вартості <10% | Збільшення вартості на 10-20% | Збільшення вартості на 20-40% | Збільшення вартості >40% |
| Якість | Погіршення якості ледь помітне | Впливу піддаються тільки найвимогливіші сфери застосування | Зниження якості вимагає схвалення спонсора/замовника | Зниження якості неприйнятне для спонсора/замовника | Кінцевий результат практично марний |
| Разом: | Дуже низьке (5-7%) |
Низьке (7-15%) |
Середнє (15-30%) |
Високе (30-60%) |
Дуже висока (60-80%) |

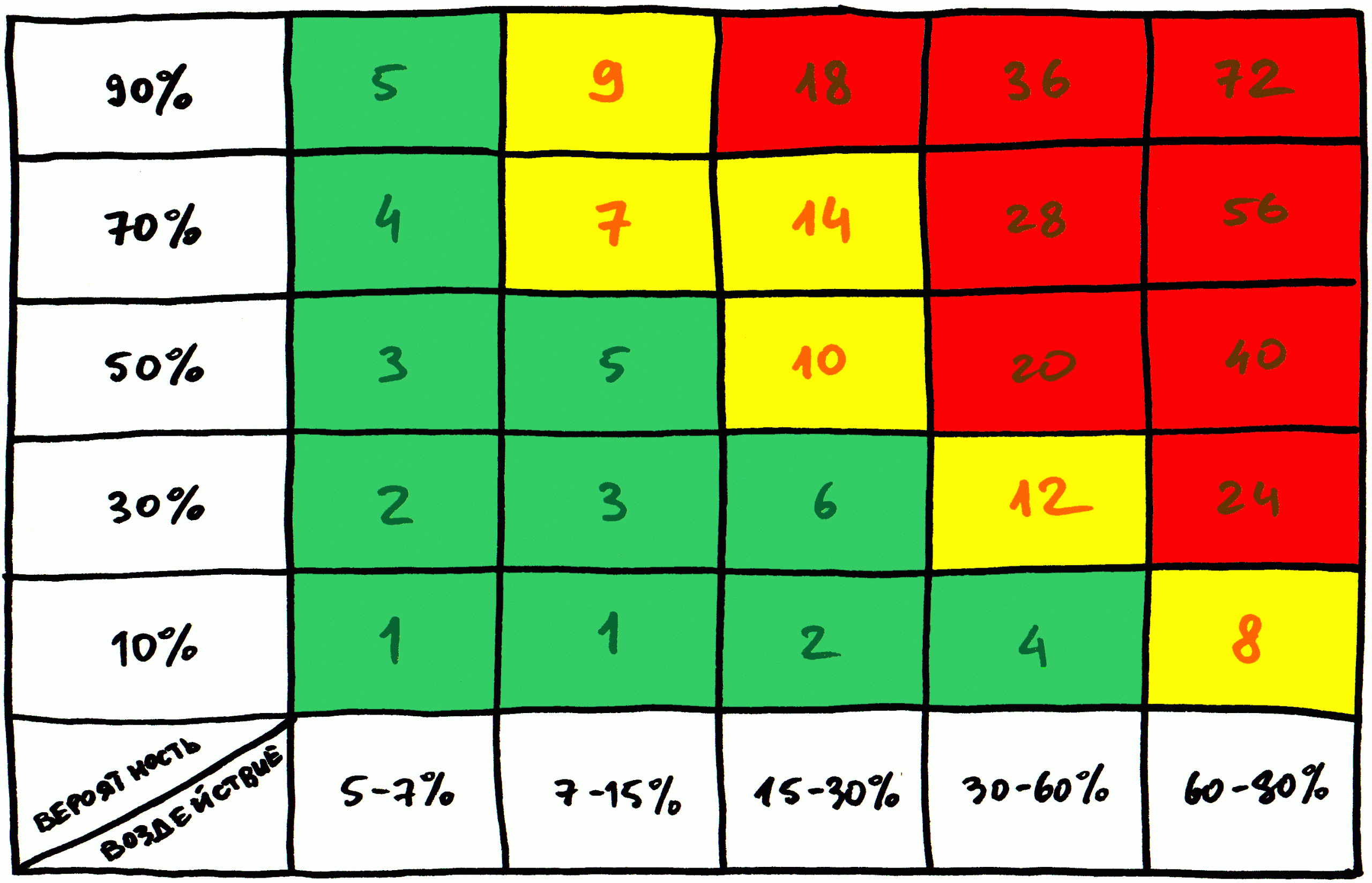

За кожною з характеристик обираєш вплив (зверху в таблиці вказано % впливу кожної характеристики в колонці), вираховуєш середнє арифметичне й отримуєш рівень впливу ризику, що стався, на проєкт. Потім за матрицею впливу визначаємо пріоритет для ризику:

Якщо ризик потрапляє в червону зону – для нього потрібно обов’язково виробляти противірисковий захід. На зелені ризики можна не витрачати час, ресурси і бюджет проєкту. З жовтими ризиками – на розсуд команди проєкту. Якщо є можливості – працюємо з ризиками, немає – просто моніторимо без будь-яких витратних дій.
Шаблони документів для аналізу ризиків проєкту ті самі:
|
Ну, і тепер повністю розкриваємо секрет зброї під назвою “ризик-менеджмент”.
Доповни графік протиорісковими заходами
Для ризиків червоної зони і деяких ризиків жовтої зони команда проєкту має розробити плани заходів за такими можливими напрямами:
- Виключити ризик, тобто переробити графік і технологію виконання проєкту так, щоб ризик взагалі не міг статися. Наприклад, якщо є ризик того, що літак впаде – ми не летимо літаком і виключаємо цей ризик.
- Передати ризик, тобто віддати ризик сторонній компанії. Наприклад, застрахувати або передати підряднику за контрактом. Таким чином ми несемо додаткові витрати, а стороння компанія бере на себе наш ризик.
- Зменшити ризик. І тут виникає два напрямки:
- Зменшити ймовірність ризику. Наприклад, якщо ми знаємо, що в жовтні можуть бути дощі, ми переносимо відпустку на вересень. Дощі не виключені, але ймовірність менша.
- Зменшити вплив ризику. Наприклад, якщо ми знаємо, що в обід може піти дощ, ми беремо з собою парасольку. Ми все одно промокнемо, але не так сильно, як без парасольки.
Усі вигадані заходи акуратно заносимо в графік проєкту, прив’язуємо до відповідних етапів і робіт, призначаємо відповідальних і відправляємо їм у вигляді конкретних завдань.
Ось у такий нехитрий спосіб ми переходимо від розуміння, що в проєкті є ризики, до конкретних (задокументованих у графіку) завдань, для конкретних людей, у визначені терміни.
Шаблони документів для планування протиризикових заходів проєкту:
|
Разом
З погляду документування, підсумок планування управління ризиками проєкту має такий вигляд:
Реєстр ризиків
що дає нам розуміння, які ризики можуть статися в проєкті, їхні основні характеристики та пріоритет ризиків один щодо одного.
Розклад проєкту
Розклад проєкту, який об’єднує операції проєкту, тривалості, залежності та іншу інформацію про планування, а також включає всі завдання з управління ризиками проєкту.
- Шаблони всіх цих та інших документів з управління ризиками проєкту можна отримати/ погортати тут:
ЗСУП.Ризики.Комплект
з PMBOK (5th edition).
ІСО21500:Ризики
за ISO 21500:2012.
- Повний пакет шаблонів, створених на основі PMBOK (5-ї редакції) можна отримати тут:
ЗСУП.Комплект.v5
- Повний пакет шаблонів, створених на основі ISO 21500:2012 можна отримати тут:
ІСО21500:Комплект
- Усі приклади та шаблони документів порталу PMDoc, пов’язані з управлінням ризиками різних проєктів, можна отримати тут:
Ризики проєкту
.
У наступній статті я розповім, як документувати якість проєкту.
